花月川丸山地区(上流)掘削護岸工事
安心・安全・快適な社会を目指した都市開発に取り組んでいます。
当社は、地域住民の快適な暮らしを支えるため、培ってきた技術とノウハウで価値のある建設物を創造します。
また、昨今の環境問題に対する積極的な取り組みで、お客様の満足度向上や社会への貢献に努めてまいります。

●現場概要 ●社員紹介 ●進捗状況
 <進捗状況>
1 2 3
工事が完成しました 投稿日: 2015年3月25日
工事完成しました!

>昨年の10月より進めてまいりました豆田地区の

    災害復旧工事が完成しました



    工事期間中は地域の皆様には、多大なご迷惑、ご不便を

    お掛けしましたことをお詫びいたします。

    おかげ様で地域の皆様の御理解とご協力をもちまして無事

    に工事完成の運びとなりました。

    現場スタッフ一同、ご協力に感謝しお礼申し上げます。

今後共、川浪組をお引き立て頂きますようよろしくお願いします。 m(_ _)m

>完成写真を紹介させていただきます

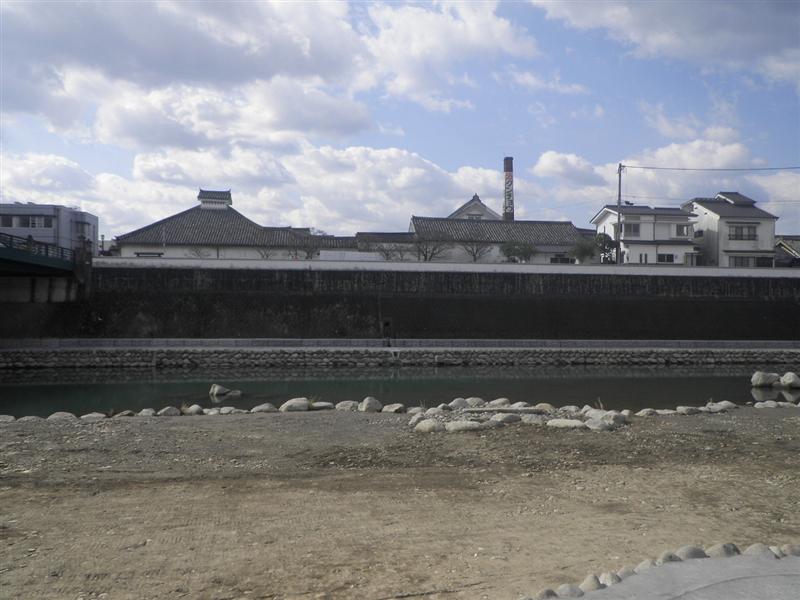

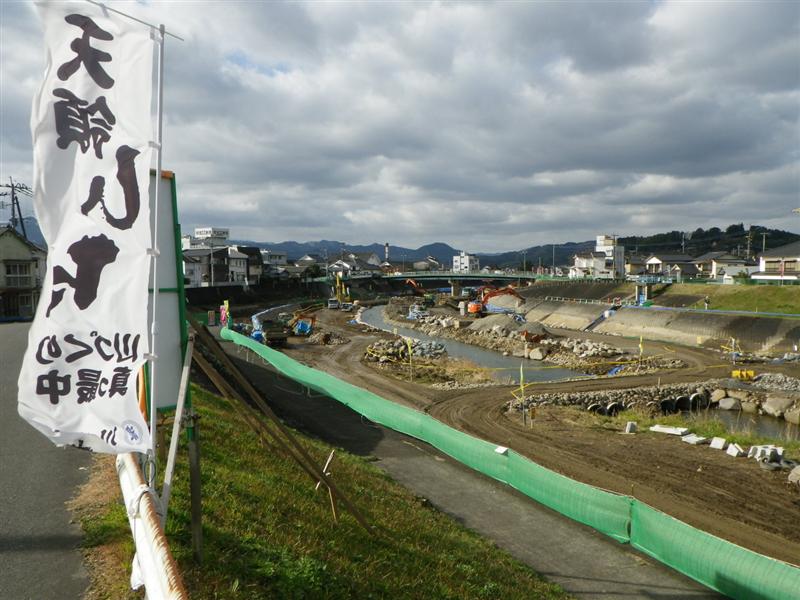

*一新橋〜御幸橋
*川に親しんで貰えるように階段を設置してみました
カップルの語らいの場になるようにハートを設置しました
までいくつあるかな?
仲良く探してみてください
記念撮影にどうぞ
その他、着工前の河川内を考慮した自然石の配置や
以前勉強会で紹介しました木工沈床の様子です
>地域貢献
老朽化した日田林工の案内板を日田木材協同組合さんと

 日田林工美術部とのコラボで製作・設置しました


>除幕式の様子


>感謝状を頂きました

 林工生が製作したそうです、杉材で趣があります

 ありがとうございました


>新聞記事(毎日新聞より)


工事中は大変御世話になりました

 制約のある中で現場スタッフ一同、知恵を出し合い完成しました

 ありがとうございました <(_ _)>
合同安全協議会の開催 投稿日: 2015年2月23日
川浪組合同安全協議会が開催されました!

    >年度末の2、3月に労働災害が発生する傾向に

      あるので労働災害の防止を目的に川浪組関連工事の

      協力業者を対象に合同安全協議会が開催されました

      約140名の参加で皆さん真剣な表情で聞き入っていました


>川浪社長の経営トップによる安全宣言
>ビデオ視聴
>野村副社長による安全講和
>安全宣誓(従業員代表:原田土木部長)
>最後にゼロ災コールを行って終了しました
ご安全に!
*大分建設新聞より
イルミネーションを更新しました!

>お雛様まつりバージョン
木工沈床の施工 投稿日: 2015年2月16日


木工沈床
の施工状況を紹介します!

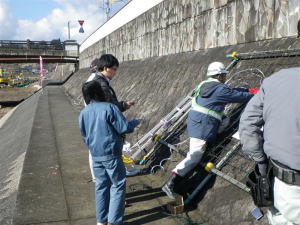

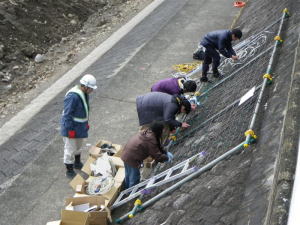

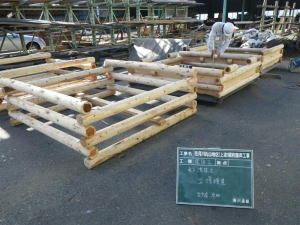

 下段の根固めブロックタイプの据付状況です
>メーカーの技術指導による施工
>据付状況 >据付完了
>コンクリート打設
>根固めブロックタイプの植石状況
上段部の木工沈床設置状況
>中詰め材(コンクリート殻を再利用)
>勉強会で議論したさかなの退避場所

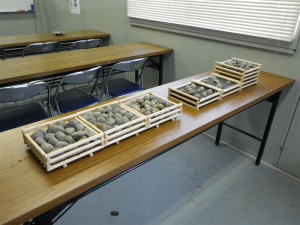

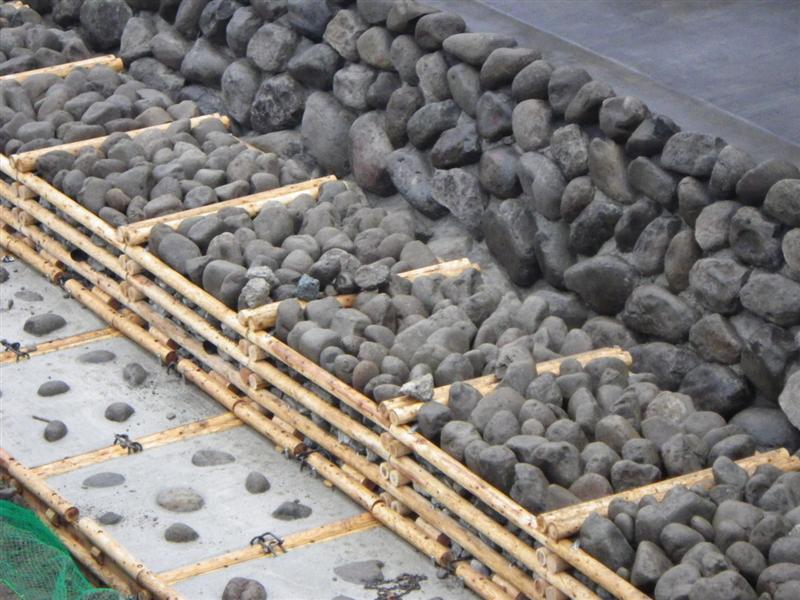

>表面の玉石(Φ300程度)設置状況
>表面の玉石Φ300程度をつめて完成!
杉丸太の自然の優しさを感じます
工事進捗状況の更新 投稿日: 2015年1月31日

工事進捗状況を更新しました!

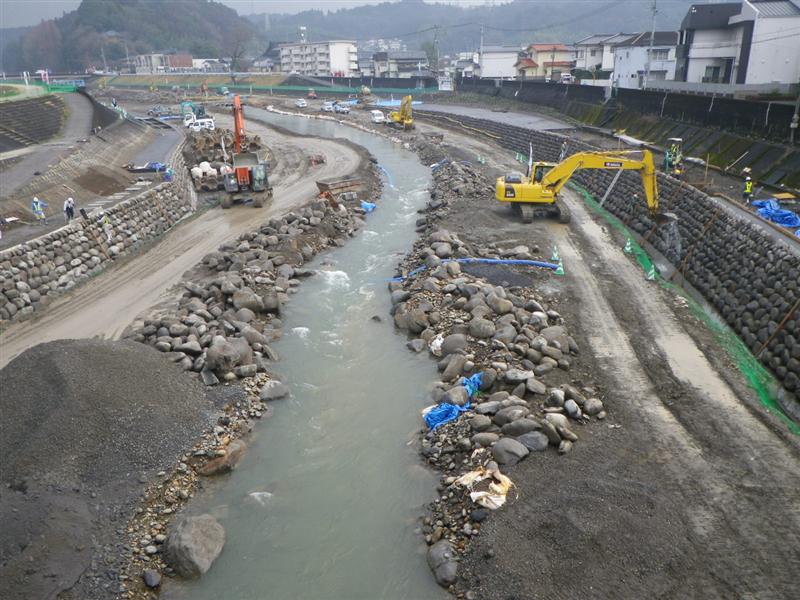

>平成27年1月末現在の進捗率は62.5%です
《御幸橋より一新橋を望む》 《一新橋より御幸橋を望む》
*現在の工事内容としまして、下記のとおりです
〈右岸側〉

御幸橋から一新橋間で自然石積及び散策路の

コンクリート舗装を施工中です。
〈左岸側〉

御幸橋から一新橋間で自然石積及び散策路の

コンクリート舗装を施工中です。

工事も最盛期になってきましたので安全対策も

ぬかりなく
無事故・無災害での完成を達成します!
イルミネーションの変更 投稿日: 2015年1月28日

イルミネーションバレンタインバージョンに!
是非、御覧になってください、寒さを忘れるかも !?
>現場 (一新橋〜御幸橋間の右岸) >現場事務所
恋愛成就を願っています
あけましておめでとうございます 投稿日: 2015年1月13日

新年あけましておめでとうございます
>年度内完成目指して工事を進めてまいりますので

今年もよろしくおねがいします
花月川激甚災害対策特別緊急事業

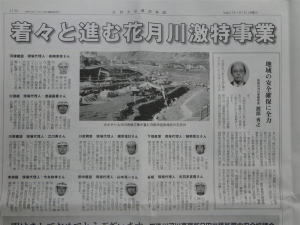

関する記事が大分建設新聞と建設人に掲載されました
>大分建設新聞より
>渡部筑後川河川事務所長のコメント
〈大分建設新聞〉 〈建設人〉

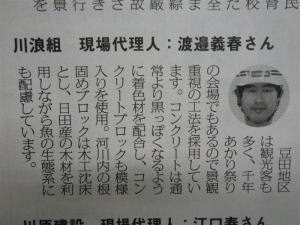

>渡邉現場代理人のコメント

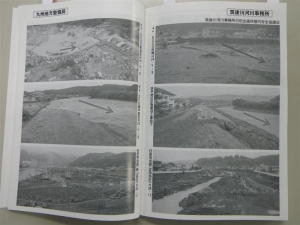

>被災状況と復旧状況(建設人より)
救急講習 投稿日: 2014年12月29日
>救急講習を実施しました

*今回初めて現場にAED(自動対外式除細動器)を

設置しました

>日田消防署に依頼して安全訓練の一環として

     救急講習を実施しました

    ・日田消防署の救急救命士、渡邉さんと澤田さんに

     よる救急講習(心肺蘇生、AED)が行われました
※講習では落ち着いてできましたが、実際の場面に遭遇

     した時は心配ですが、この講習で得た知識を生かして

     一人でも多くの命を救いたいものですね!!!

     AEDを使わなくてすむことを願うばかりです
応援メッセージ 投稿日: 2014年12月26日
みのり保育園より応援メッセージ!!
>みのり保育園2Fの窓に川浪組への応援メッセージが

掲示されました
”ありがとうございます”
心温まるメッセージにやる気も倍増です
>こころばかりのお返しですが、気に入ってもらえたかな?
>工事期間中はご迷惑をお掛けしますが

よろしくお願いします
工事進捗状況の更新 投稿日: 2014年12月26日
>工事進捗状況を更新しました
*H26年12月末現在の工事進捗率は約45%で年度内

完成を目指して鋭意施工中です!
(御幸橋より一新橋を望む) (一新橋より上流を望む)
 ・現在の工事内容は下記のとおりです。

(右岸側)

自然石積(御幸橋〜一新橋)

※一新橋より上流については自然石積についてはほぼ完了

既設根固めブロックの再設置(床堀中)
(自然石積) (施工状況)
(左岸側)

大型ブロック積、基礎工(一新橋より上流)

根継・重力式擁壁(御幸橋〜一新橋)
(大型ブロック積・基礎工) (根継・重力式擁壁)
(残存型枠にてコンクリート顔料5%で施工中)
〈木工沈床について〉
・根継重力式擁壁の前面に設置予定の木工沈床について

      紹介します

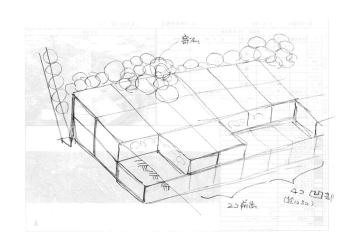

     *イメージ図


*模型:(実物の1/10で作成しています)
これを元に協議をしてきました

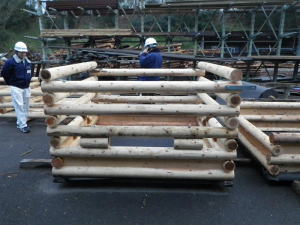

*仮組み立て(製作工場にて)

・日田小径木企業組合(日田ウッドコンビナート内)

 実物はかなりの大きさです!

(Aタイプ:上段は木工沈床+下段は根固めタイプ)




(奥はBタイプで根固めブロックの植石タイプ

         手前は木工沈床単独タイプ)

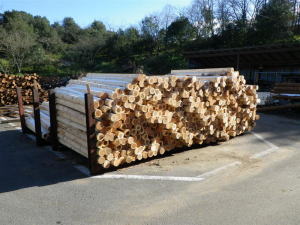

(出来上がり部材のストック状況:一部)



>急ピッチで製作に取り組んでいます!
イルミネーション設置 投稿日: 2014年12月16日
>イルミネーション設置しました!
*千年あかりからの縁で日田林工の美術部に原図作成とイルミネー

ションの取付を依頼しました。

当日はかなり寒く、たいへんでしたが力を合わせて良い作品ができ

ました。




途中、大分合同新聞社さんの取材もあって寒さも忘れてがんばり

ました!




完成です!!!

みんなで記念撮影おつかれさまでした




>なかなかの出来栄えです

是非、夜に見てください

※大分合同新聞の記事です



*番外編です(事務所に飾っています)

こちらもどうぞ


1 2 3
